EDT informe de la progression du chantier Putu Uira, un générateur virtuel qui renforce l’avancée d’EDT dans la transition énergétique, en favorisant le placement des énergies renouvelables (EnR) dans le mix énergétique polynésien, tout en réduisant le fonctionnement des groupes de la centrale thermique de la Punaruu.
Ce projet débuté en 2014 est en phase de construction, pour une mise en service industrielle prévue en fin d’année 2022, dans la vallée de la Punaruu.
En chiffres, Putu Uira c’est :
- 34 tonnes de batteries dans 2 containers
- 624 modules de batterie
- 12 km de câbles
- 15 ans de durée de vie des batteries

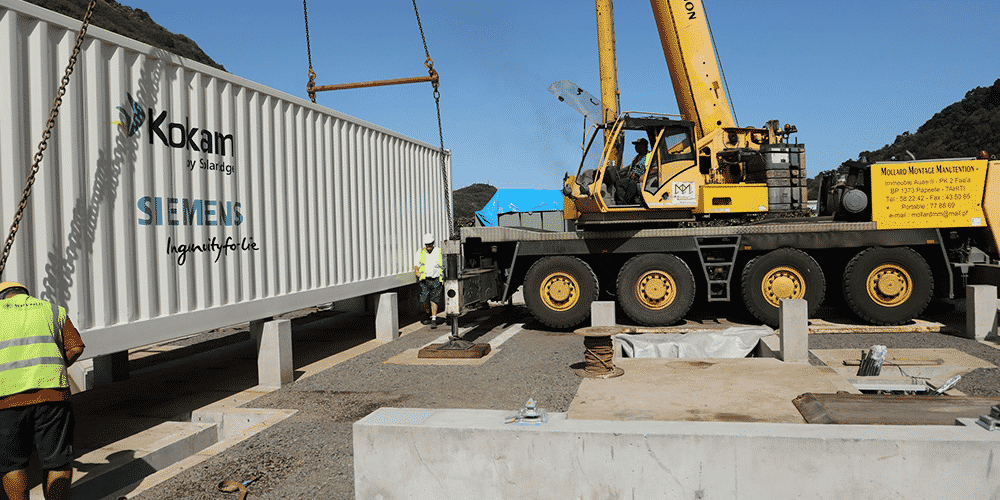

Les conteneurs des batteries arrivent début mai 2022, la première mise sous tension sera effectuée en juillet 2022, afin d’entamer plusieurs mois d’essai, d’abord avec Putu Uira en solo, puis en raccordement au réseau électrique.
Putu Uira sécurise le réseau électrique, en cas d’incident sur un groupe thermique, de perte de la production EnR, ou de perte d’une partie du réseau de transport électrique.
Le générateur virtuel est ainsi capable de fournir immédiatement de l’énergie durant 20 minutes, laissant le temps de démarrer un groupe de la centrale en toute maîtrise de la situation.
Cet investissement de 1,750 milliard FCFP fait partie du plan de renouvellement des ouvrages de production de la concession de Tahiti Nord. Ce projet piloté par EDT s’inscrit dans la stratégie de décarbonation énergétique de la Polynésie française voulue par le gouvernement.
