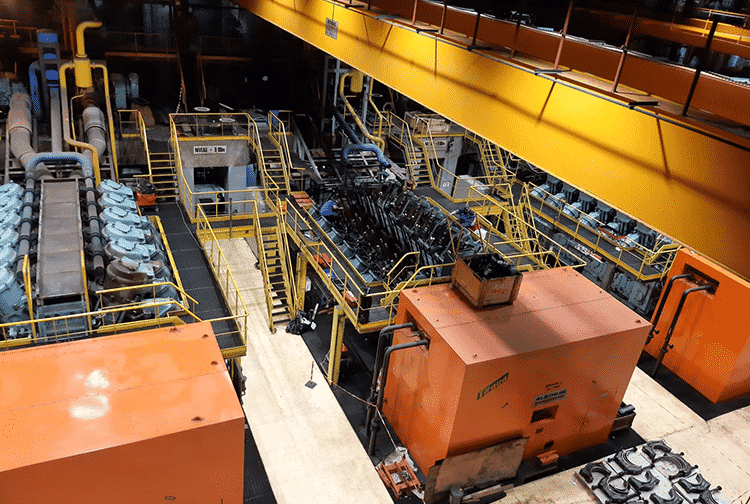

EDT ENGIE a entamé la révision type 24 000 heures du groupe G2P de la centrale thermique de la Punaruu.
Cette révision majeure est indispensable afin de garantir la continuité du service public de l’électricité, ainsi que l’équilibre du mix énergétique polynésien, qui se compose d’énergies thermique, hydraulique, et solaire.
Le G2P a été mis en marche la première fois en 1988 cumulant plus de 154 000 heures de marche et a assuré une production annuelle de 25 GWh en 2020, soit de quoi alimenter plus de 8 300 foyers polynésiens sur une année.
Les travaux de révision vont durer 18 semaines, mobilisant 22 professionnels qui travailleront dans le strict respect des gestes barrières, soit :
- 14 mécaniciens
- 2 électriciens
- 4 sous-traitants mécaniques
- 2 sous-traitants électriques
EDT ENGIE investit 190 millions FCFP afin d’assurer la réussite de cette opération, qui inclut l’évaluation d’un possible rétrofit des groupes Pielstick les plus âgés dans le cadre des études de renouvellement du parc de production thermique.
