Démantèlement de la centrale de Vairaatoa – opération de grutage du samedi 29 août 2026
EDT ENGIE a engagé le démantèlement de la centrale thermique de Vairaatoa, à Papeete, qui n’est plus en exploitation depuis plusieurs mois. Les travaux s’achèveront fin 2027.

Construite en 1961, la centrale de Vairaatoa a accompagné pendant plus de six décennies le développement de Papeete et de ses habitants. Ses cheminées faisaient partie du paysage familier du front de mer. Des générations d’agents y ont travaillé. Son démantèlement accompagne aujourd’hui l’évolution de l’outil de production polynésien.
Une première étape marquante a été franchie les 29 et 30 juillet avec la dépose des six cheminées de la centrale : 3,5 tonnes chacune, 21 tonnes d’acier au total, décrochées, soulevées puis couchées au sol une à une, en plein cœur de Papeete, sans incident.
Les équipes qui exploitaient le site ont été redéployées au sein des autres installations du groupe en Polynésie.

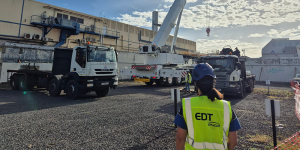

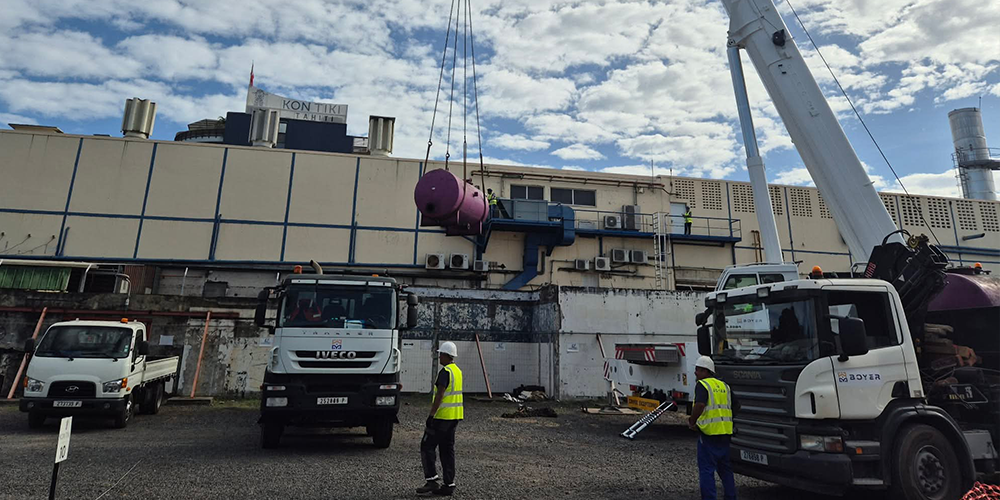

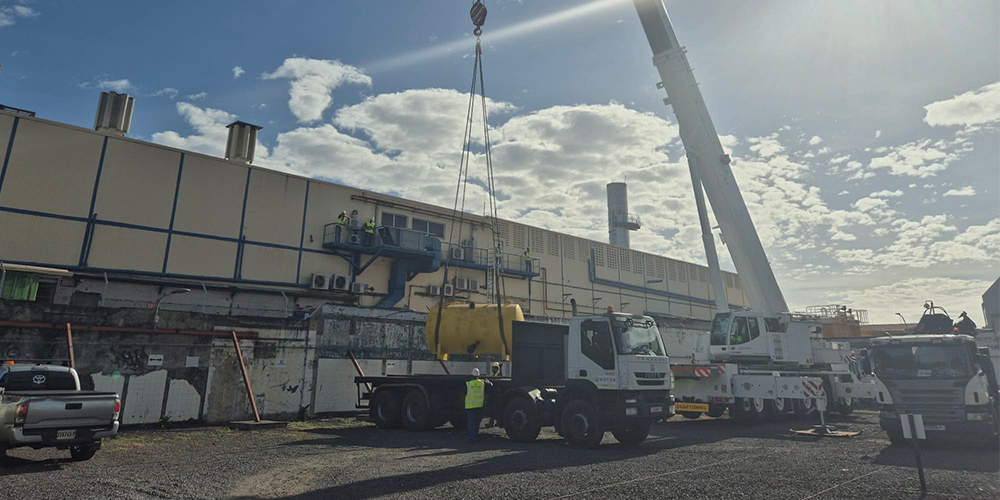

Une opération qui s’est déroulée ce samedi 29 août au matin : la dépose par grutage de deux transformateurs de 14 tonnes chacun (ceux des groupes G2V et G3V) et des cuves de gazole de la centrale. La grue sera positionnée sur le parking TNAD, face à la gare maritime.

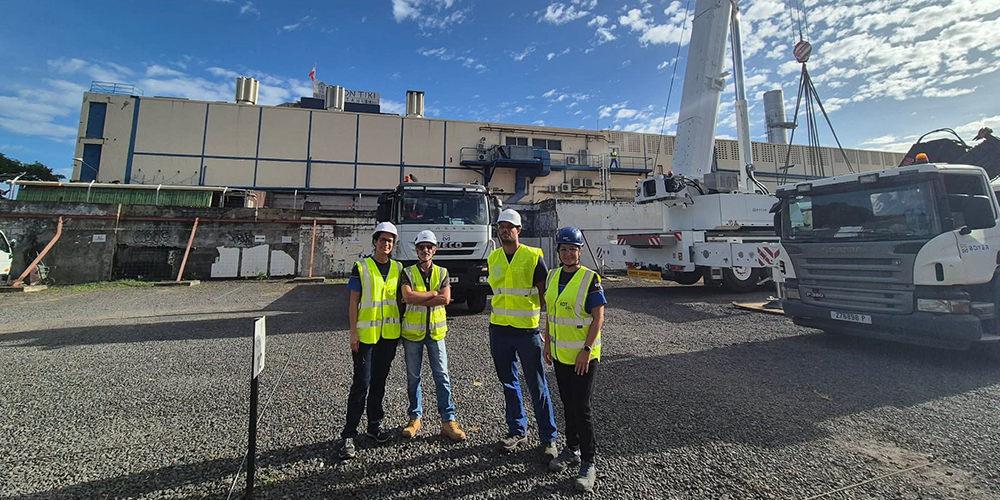

Ce levage est l’aboutissement de nombreux travaux préparatoires : les transformateurs ont été préalablement vidangés et la toiture des cuves a été déposée. L’opération a été préparée conjointement par les équipes d’EDT ENGIE, CNPS, Boyer et Hotu Nui, sous le contrôle du coordinateur sécurité du chantier.
EDT ENGIE remercie G2P (Grands Projets de Polynésie) pour la mise à disposition d’une partie du parking TNAD ce samedi, qui permet de conduire l’opération en toute sécurité.
Un chantier polynésien, une valorisation méthodique

Le chantier est confié à des entreprises 100 % polynésiennes œuvrant dans les domaines de l’ingénierie, de la déconstruction, des travaux de grande hauteur, du levage et grutage, du transport, ou encore de la gestion des déchets.
Il s’accompagne d’une valorisation méthodique des matériaux : les métaux déposés (dont les transformateurs grutés ce samedi ) seront envoyés et recyclés en Nouvelle-Zélande ; les pièces mobiles des groupes sont reprises par un motoriste, les câbles confiés à une filière de récupération des métaux, les huiles de transformateurs et l’ensemble des autres déchets traités en filières agréées.
Démonter une centrale de cet âge, en site urbain dense, demande la même exigence que celle avec laquelle elle a été exploitée. EDT ENGIE conduit ce chantier en privilégiant la sécurité des intervenants, la maîtrise environnementale de chaque étape et la mobilisation des compétences locales.
Les prochaines étapes
- D’ici la fin de l’année 2026 : Dépose des groupes G1, G2 et G3 et de l’ensemble des équipements auxiliaires ; démontage des pièces mécaniques et découpe des blocs moteurs.
- Début 2027 : Lancement des travaux de démolition des bâtiments.
- Fin 2027 : Achèvement du démantèlement.
Vairaatoa en repères
| 1961
Année de construction de la centrale, au cœur de Papeete |
65 ans
De présence dans le paysage du front de mer |
6 cheminées
Déposées les 29 et 30 juillet 21 tonnes d’acier |
| 2 × 14 t
Les deux transformateurs grutés le 29 août |
100 % local
Un chantier confié à des entreprises polynésiennes |
Fin 2027
Achèvement des travaux de démantèlement |
